Megjelent a kiírás a Budapest-Belgrád vasútvonal hazai szakaszának felújítására

Gazdaság - 2017-11-27

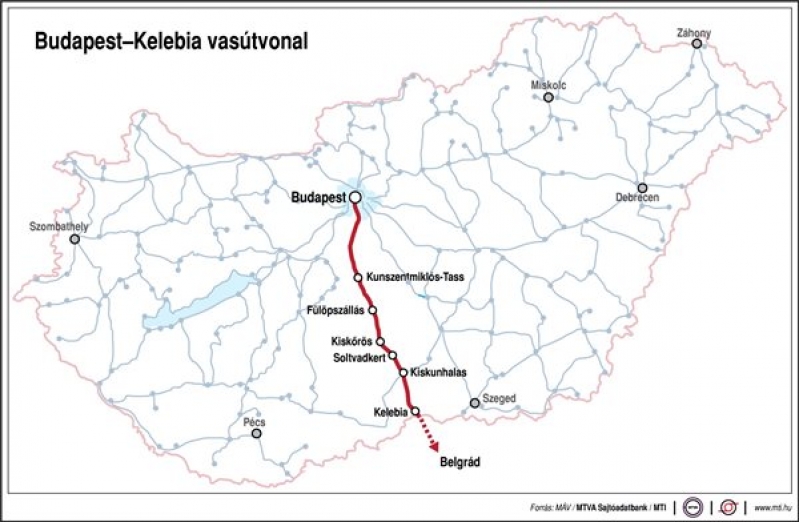

Megjelent a Soroksár és Kelebia közötti, 152 kilométer hosszú vasútvonalra vonatkozó tervezés-kivitelezés beszerzési eljárás részvételi felhívása a MÁV honlapján, valamint a hirdetményt feladták az Európai Unió Hivatalos Lapjában. A Kínai-Magyar Vasúti Nonprofit Zrt. szerint a vasútvonal fejlesztése a 160 kilométer/óra sebesség és az új második vágány eredményeképpen a menetidő jelentős csökkenését és az áruszállítási kapacitás bővülését teszi lehetővé a legkorszerűbb biztonsági feltételek mellett.

A hirdetményt ajánlatkérőként a MÁV Zrt. nevében eljáró Kínai-Magyar Vasúti Nonprofit Zrt. adta fel. A részvételi felhívás a gazdasági szereplőknek nyitott, kétszakaszos, tárgyalásos beszerzési eljárást jelöl meg, az esélyegyenlőség, az egyenlő bánásmód és a versenysemlegesség biztosításával - közölték.

​A tenderben szereplő műszakilag elvárt cél a 160 kilométer/óra működési sebesség

A tenderben szereplő műszakilag elvárt cél a 160 kilométer/óra működési sebesség, a jelenlegi vasúti pálya teljes átépítése és a második vágány megépítése, a kölcsönös átjárhatóság érdekében egységes, európai vonatbefolyásoló-rendszer és elektronikus biztosítóberendezés. Az állomásokon a tehervonati fogadóvágányok 750 méter hosszú vonatok közlekedtetésére lesznek alkalmasak. A peronok magassága a sínkorona felett plusz 55 centiméter lesz, amely minden utas számára biztosítja az akadálymentes be- és kiszállást.

Budapest és Belgrád között jelenleg mintegy nyolc óra a vasúti menetidő, ez a két főváros között 3,5 órára csökken. Belföldön a távolsági személyszállító vonatok egy órával rövidebb idő alatt teszik majd meg a hazai szakaszt, és az elővárosi utasok Kunszentmiklós-Tass és a főváros között is jelentős menetidő-csökkenésre számíthatnak.

A beszerzési eljárás lefolytatása a következő egy évben várható, kezdve az első, részvételi szakasszal, a jelentkező gazdasági szereplők jogi, pénzügyi és műszaki alkalmasságának vizsgálatával.

Ezt követi a tárgyalásos, ajánlattételi szakasz, az ajánlatkérő és ajánlattevők közötti tárgyalásokkal a legjobb feltételek elérése érdekében oly módon, hogy a magas minőség, a határidők pontos betartása és a beruházás költséghatékonysága egyaránt biztosítható legyen - hangsúlyozta a Kínai-Magyar Vasúti Nonprofit Zrt. a közleményben.

Az eljárás a végső ajánlattétellel és a szerződéskötéssel zárul. Ezután kezdődhetnek el a várhatóan két évig tartó tervezési és engedélyeztetési folyamatok, majd végül a kivitelezés, amely a jelenlegi tervek szerint mintegy három évet vesz igénybe.

A nyertes vállalkozó tevékenységénél elvárás, hogy a korszerűsítés során az Európai Unióban és a Magyarországon hatályos műszaki előírásoknak kell érvényesülniük. A projektben alkalmazott gépeknek, berendezéseknek és anyagoknak az Európai Unió műszaki előírásainak meg kell felelniük és erről tanúsítvánnyal kell rendelkezniük.

A Budapest-Kunszentmiklós-Tass-Kelebia vasútvonal 135 éves, az utolsó felújítása az 1960-as években történt. A 100 kilométer/óra sebességnek megfelelő paraméterek szerint épült, de jelenleg Soroksár és Kelebia között csak 80 kilométer/órával lehet közlekedni, valamint a biztonság érdekében, a pálya leromlott állapota miatt sebességkorlátozások is érvényben vannak mintegy 14 kilométer hosszban.

A Budapest-Belgrád vasútvonal újjáépítési beruházás magyarországi szakaszának fejlesztéséről, kivitelezéséről és finanszírozásáról a magyar és a kínai kormány 2015-ben, Szucsouban kötött egyezményt.
